Трудоемкость производственной программы определяется как

При первом способе трудоемкость производственной программы определяется прямым счетом: количество продукции по каждому виду умножается на затраты времени, необходимые в плановом периоде для изготовления единицы продукции. Трудоемкость изготовления единицы продукции определяется путем суммирования норм времени по всем операциям. [2]

В ряде случаев трудоемкость производственной программы определяют вторым способом: отчетную трудоемкость корректируют с помощью коэффициентов, в которых учтены мероприятия плана повышения эффективности производства, снижающие трудовые затраты на изготовление изделий. [3]

При первом способе трудоемкость производственной программы определяется прямым счетом: количество продукции по каждому виду умножается на затраты времени, необходимые в планово. Трудоемкость изготовления единицы продукции определяется путем суммирования норм времени по всем операциям. [4]

В ряде случаев трудоемкость производственной программы определяют вторым способом: отчетную трудоемкость корректируют с помощью коэффициентов, в которых учтены мероприятия плана повышения эффективности производства, снижающие трудовые затраты на изготовление изделий. [5]

Производительность труда. Трудозатраты. Трудоемкость

Основой для расчета трудоемкости производственной программы служат карты трудоемкости каждого изделия, в которых указывается, какое количество нормо-часов по видам работ и разрядам должно быть затрачено на вьшолнение всех операций по изготовлению данного продукта. Общая трудоемкость производства равняется сумме произведений трудоемкости каждого продукта на их количество по плану. [6]

Расчет начинают с определения трудоемкости производственной программы Тр . [7]

Определение фонда заработной платы по трудоемкости производственной программы представляется нам более обоснованным, поскольку учитывает изменение не только объема выпускаемой продукции, но и ее структуры. При этом бригадам и участкам становится выгодно выпускать и более трудоемкую продукцию. [8]

Среднесписочное число рабочих определяется делением трудоемкости производственной программы в плановом периоде на плановый фонд рабочего времени одного списочного рабочего. Для определения планового фонда времени одного среднесписочного рабочего составляется баланс рабочего времени. [9]

Метод прямого счета основан на определении трудоемкости производственной программы и возможного сокращения трудовых затрат на единицу изделия за счет осуществления конкретных мероприятий. [10]

Общая численность основных рабочих-сдельщиков находится путем деления трудоемкости производственной программы на полезный ( эффективный) фонд рабочего времени одного рабочего за год. При этом учитываются снижение нормативной трудоемкости по плану повышения эффективности производства и планируемое перевыполнение норм времени. [11]

Читайте также:
Программа Microsoft excel это выберите один ответ

Зная удельные показатели трудоемкости изделий, можно рассчитать трудоемкость производственной программы , по которой определяется необходимый парк машин по технологическим переделам, видам и типоразмерам. [12]

Производственная программа предприятия

Численность основных производственных рабочих определяется на основании расчета трудоемкости производственной программы и баланса времени одного рабочего. [13]

Анализ резервов роста производительности труда целесообразно начинать с изучения трудоемкости производственной программы . Именно трудоемкость отражает приоритетные факторы роста производительности труда: научно-технической прогресс, использование рабочего времени, совершенствование нормирования труда и др. Необходимость анализа показателей, характеризующих затраты живого труда на производство конечного продукта, особенно остро ощущается в условиях самоокупаемости и полного хозрасчета, так как эти затраты связаны с выявлением резервов роста производительности труда, улучшением организации производства и труда, выбором наиболее перспективных направлений технического прогресса, совершенствованием методики нормирования и анализа труда. Анализ трудоемкости необходим также для оценки технологичности и экономичности нового оборудования и прогрессивной технологии, для разработки организационно-технических мероприятий по ускорению темпов роста производительности труда. [14]

В новом плановом периоде могут произойти изменения в стуктуре и трудоемкости производственной программы , что неизбежно отразится на показателях производительности труда, численности работающих и в конечном счете на величине планового фонда заработной платы. [15]

Источник: www.ngpedia.ru

Тема 5. ПЕРСОНАЛ ПРЕДПРИЯТИЯ

4. Планирование численности работников и производительности труда

Определение потребности в персонале ведется раздельно по группам ППП и непромышленного персонала. Исходными данными для определения численности являются:

— нормы времени, выработки и обслуживания;

— номинальный (реальный) бюджет рабочего времени за год;

— мероприятия по сокращению затрат труда и т.д.

Основными методами расчета количественной потребности в персонале являются:

1. Расчеты по трудоемкости производственной программы. Норматив численности (Нч) работников (основных рабочих-сдельщиков) при этом определяется по формуле:

где Тпл — плановая трудоемкость производственной программы, нормо-ч.;

Фн – нормативный баланс рабочего времени одного рабочего в год (расчетный эффективный фонд рабочего времени), ч;

Квн — ожидаемый коэффициент выполнения норм времени.

Плановая трудоемкость производственной программы определяется по плановому нормативу трудовых затрат на единицу продукции, умноженному на плановый выпуск продукции.

Читайте также:
Программа которая выводит первые n чисел фибоначчи и их сумму

Метод расчета численности по трудоемкости производственной программы является наиболее точным и достоверным.

2. По нормам выработки. При этом может быть использована формула:

где Qпл — плановый объем выпуска продукции за период времени (в установленных единицах измерения);

Нвыр — плановая норма выработки за период (в тех же единицах измерения).

3. По нормам обслуживания. Планирование численности основных рабочих в аппаратурных процессах и вспомогательных рабочих, выполняющих работы, на которые имеются нормы обслуживания, сводится к определению общего количества объектов обслуживания с учетом сменности работ. Применяется формула:

где Ко – количество единиц установленного оборудования;

С – количество рабочих смен;

Но — норма обслуживания (количество единиц оборудования, обслуживаемое одним рабочим);

Ксп — коэффициент перевода явочной численности рабочих в списочную.

В прерывных производствах Ксп определяется как отношение номинального фонда времени к полезному (эффективному), а в непрерывных – как отношение календарного фонда времени к полезному.

4. По рабочим местам. Этим методом обычно определяется численность вспомогательных работников, для которых не могут быть установлены ни объемы работ, ни нормы обслуживания (например, крановщики, стропальщики). Применяется формула:

где М – число рабочих мест.

Численность обслуживающего персонала может быть определена и по укрупненным нормам обслуживания. Например, численность уборщиков можно определить по количеству квадратных метров площади помещений, гардеробщиков – по количеству обслуживаемых людей.

Численность служащих может быть определена исходя из анализа среднеотраслевых данных, а при их отсутствии – по разработанным нормативам. Численность руководителей можно определить с учетом норм управляемости и ряда других факторов.

Численность руководителей, специалистов и служащих рассчитывается по каждой функции методом прямого нормирования или методом корреляционной зависимости.

Численность непромышленного персонала не зависит от численности промышленно-производственного персонала и определяется раздельно по каждому виду деятельности с учетом особенностей (детские учреждения, жилищно-коммунальное хозяйство, подсобное сельское хозяйство и т.п.).

Кроме численности работников количественная характеристика трудового потенциала предприятия может быть представлена как фонд ресурсов труда (Фрт) в человеко-днях, человеко-часах:

где Чсп — среднесписочная численность работников;

Трв — средняя продолжительность рабочего периода в днях или часах.

Читайте также:
Программа исследования пример оформления

Продолжительность рабочего времени в плановом периоде определяется на основе бюджета рабочего времени (таблица 2.1).

1. Количество календарных дней в году

2. Количество выходных дней в году

Источник: www.aup.ru

Расчет производственной программы предприятия и трудоемкости производственной программы

(4.3)

– количество деталей, произведенных в месяц;

– эффективный фонд рабочего времени ед. оборудования в часах;

– норма времени на изготовление одной детали в нормо-часах;

– количество единиц оборудования.

Таблица 4.3 – Исходные данные

, нормо-час , штук
Раздел 4.2. Таблица 4.2 0,233

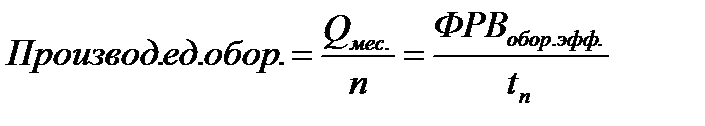

Трудоёмкость производственной программы определяется произведением количества произведённых деталей в месяц на нормативную трудоёмкость производства одной детали. Производительность единицы оборудования определяется отношением количества произведенных деталей к количеству единиц оборудования.

(4.4)

(4.5)

Таблица 4.4 – Производственная программа предприятия на 2010 год

Месяц Эффективный ФРВ, час Произво-дится единицей оборудо-вания, штук Производствен-ная программа, штук tn, нормо-час n, штук Общая трудоём-кость работ, час
Январь 3 090 132 876 0,233 30 960
Февраль 2 678 115 159 0,233 26 832
Март 2 884 124 017 0,233 28 896
I квартал 2 016 8 652 372 052 0,233 86 688
Апрель 2 678 115 159 0,233 26 832
Май 2 678 115 159 0,233 26 832
Июнь 2 472 106 300 0,233 24 768
II квартал 1 824 7 828 336 618 0,233 78 432
1-е полугодие 3 840 16 481 708 670 0,233 165 120
Июль 2 472 106 300 0,233 24 768
Август 2 369 101 871 0,233 23 736
Сентябрь 2 163 93 013 0,233 21 672
III квартал 1 632 7 004 301 185 0,233 70 176
Октябрь 2 678 115 159 0,233 26 832
Ноябрь 2 472 106 300 0,233 24 768
Декабрь 2 472 106 300 0,233 24 768
IV квартал 1 776 7 622 327 760 0,233 76 368
2-е полугодие 3 408 14 627 628 944 0,233 146 544
Год 7 248 31 107 1 337 614 0,233 311 664

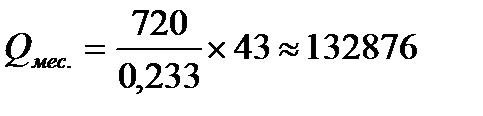

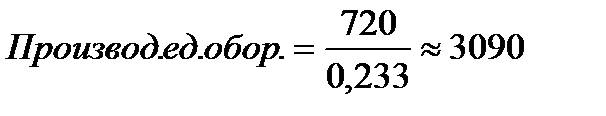

Январь: (штук изделий)

(штук изделий)

(затраты рабочего времени в месяц в часах).

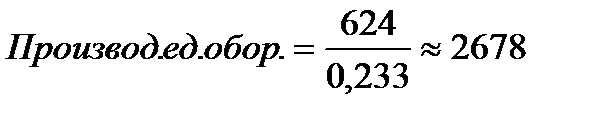

Февраль: (штук изделий)

(штук изделий)

(затраты рабочего времени в месяц в часах).
