Одним из важнейших достоинств сетевых графиков и моделей является то, что их составление, расчет параметров и улучшение могут производиться на ЭВМ. Для этого разработаны и эксплуатируются соответствующие пакеты программ. Указанные пакеты предназначены для составления сетевых графиков, их оптимизации, решения задач оперативного управления ходом выполнения работ, мониторинга и контроля времени и стоимости строительства.
При выборе программных средств принимаются во внимание следующие обстоятельства:
ü характер компьютерных средств, которыми располагает строительная организация;
ü русификация программного средства и документации к нему;
ü возможность технической поддержки программного средства и обучения специалистов.
В практике зарубежных и отечественных фирм используются такие зарубежные программные средства, как Time Line, Artemis, Primavera, CA-Super Project, Microsoft Project, и отечественное — Spider Project. Каждое из указанных программных средств отличается приоритетом контроля каких-либо показателей и ограничений, которым должно уделяться больше внимания со стороны менеджеров по управлению строительством.
Расчет (построение) сетевого графика
Так в программном средстве Microsoft Project предусмотрен повышенный контроль работ, имеющих минимальные резервы времени их выполнения, а в программном средстве Time Line — контроль работ с минимальной длительностью. В программных средствах Artemis и Primavera приоритет отведен поиску наилучших календарных расписаний работ. Российское программное средство обеспечивает нахождение предпочтительных календарных расписаний работ с учетом взаимозаменяемости используемых ресурсов.
Контрольные вопросы
1. Что называется моделированием производственных процессов?
2. Что представляют собой сетевые модели, применяемые при организации и управлении в строительстве?
3. Что такое сетевой график?
4. Назовите основные элементы сетевого графика.
5. Что такое топология сетевого графика?
6. Назовите основные правила построения сетевого графика.
7. Назовите основные параметры сетевого графика, раскройте их суть и напишите формулы расчета.
8. Каков порядок расчета параметров сетевого графика в табличной форме?
9. Каков порядок расчета параметров сетевого графика непосредственно на его поле? Назовите формы отображения параметров сетевого графика непосредственно на его поле.
10. В чем состоит необходимость и суть построения и расчета сетевого графика в терминах работ (без событий)?
11. В чем состоит улучшение и корректировка сетевых графиков?
12. Назовите области применения сетевых графиков в организации строительного производства и организации строительства.
13. Дайте определение сетевому графику как инструменту оптимизации трудовых процессов строительного производства и выполнения комплексов строительно-монтажных работ.
14. Что представляют собой локальные и объектные сетевые графики?
15. Что представляют собой комплексные и укрупненные сетевые графики?
Расчет сетевого графика
16. Назовите пакеты прикладных программ для расчета параметров и оптимизации сетевых графиков.
Дата добавления: 2018-06-27 ; просмотров: 407 ; Мы поможем в написании вашей работы!
Поделиться с друзьями:
Источник: studopedia.net

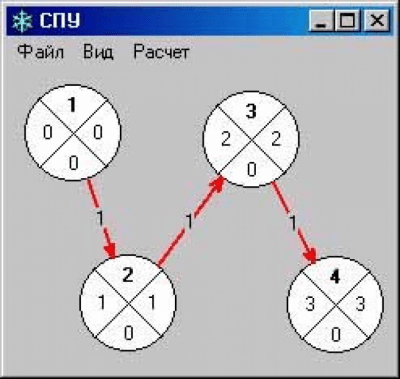

SPU (Сетевое Планирование и Управление)
SPU (Сетевое Планирование и Управление) — это программа построения и расчета сетевых графиков предназначена для обучения методам сетевого планирования и управления (СПУ).
- построение сетевого графика Работ;
- построение сетевого графика Событий;
- расчет критического пути и сортировка обозначений;
- создание таблицы параметров работ;
- вывод полученных данных на принтер или в файл.
Имеется возможность назначать работам ресурсы. Вместе с программой поставляется файл справки и несколько примеров.
Версии
Если у вас есть информация о доступных версиях программы, вы можете отправить ее нам.
Источник: freesoft.ru
Программа для расчета и оптимизации сетевого графика. Сопроводительная документация. Описание алгоритма функционирования программы
Министерство общего и профессионального образования РФ
Кубанский государственный технологический университет
Кафедра менеджмента
NETGRAPH
Программа для расчета и оптимизации
сетевого графика.
Сопроводительная документация
Краснодар 1998
1 СЕТЕВОЕ ПЛАНИРОВАНИЕ И УПРАВЛЕНИЕ (СПУ) 4
1.1 Основные понятия СПУ 4
1.2 Правила построения сетевого графика 4
1.3 Методика составления 5
1.4 Расчет сетевого графика 5
1.5 Оптимизация сетевого графика 6
2 Руководство пользователя 7
3 Описание алгоритма функционирования программы 9
3.1 Проверка наличия параметров и установка режимов работы программы 10
3.2 Загрузка данных из файла-источника и построение структуры сетевого графика в машинном представлении 10
3.3 Расчет сетевого графика 12
3.4 Оптимизация сетевого графика 12
3.5 Вывод результатов 14
Приложение 1 16
Для того, чтобы реализовать наиболее рациональное сочетание и последовательность проведения взаимосвязанных работ, обеспечивающих четкую организацию и своевременное выполнение всего цикла проектирования, строительства,монтажа и внедрения разработки, используются сетевые графики.Сетевой график — это схематическое изображение операций и элементов производственного процесса (программы), а также взаимосвязи порядка и последовательности их выполнения.
Для того, чтобы управление ходом работ при помощи сетевого графика было оперативными эффективным, требуется расчет параметров графика и, по возможности, его оптимизация.Так как проводить вышеописанные операции вручную довольно сложно и громоздко, то возникает потребность использовать для расчетов ЭВМ.
Предлагаемая программа NetGraph в полной мере решает поставленные задачи при расчете и оптимизации сетевых графиков.
1 СЕТЕВОЕ ПЛАНИРОВАНИЕ И УПРАВЛЕНИЕ (СПУ)
Сущность СПУ состоит в разработке сетевого графика,его анализе ипоследующем использовании его как основы для управления ходом работ на всех стадиях производственного процесса.
Важнейшая особенность СПУ-системный подход к вопросам организации, управления и планирования работ,согласно которому коллективные исполнители рассматриваются как звенья единой сложной системы,несмотря на их различную ведомственную подчиненность, и подчиняются единой системе.
1.1 Основные понятия СПУ:
Сетевой график-это схематическое изображение операций и элементов производственного процесса(программы), а также взаимосвязи порядка и последовательности их выполнения.
Любой график строится с применением событий и работ.
Событие-это точка во времени, фиксирующая начало выполнения работы или ее окончание. Изображается в виде геометрической фигуры (обычно круга). Событие считается завершенным, если выполнены все входные работы.
Работа или операция — показывает действие и изображается стрелкой. Направление показывает последовательность событий.Бывает 3-х видов:
1.2 Правила построения сетевого графика:
1) График строится слева направо, имеет только одно начальное и только одно конечное событие.
2) Соблюдение технологической последовательности с максимальной паралельностью не связанных между собой работ.
3) Не должно быть хвостовых событий.
4) Не должно быть тупиковых событий.
5) Не должно быть замкнутых кругов.
6) События и работы изображаются в произвольной форме.Допускаются ломаные линии.
7) Номер события у головки стрелки должен быть больше, чем у основания.
8) Не должно быть работ с одинаковым шифром.
9) Не допускается пересечения работ.
Если вышенаписанные требования полностью выполнены, то график может быть рассчитан и оптимизирован с помощью программы NETGRAPH.
1.3 Методика составления.
Основана на стадиях:
а) Стадия разработки исходного плана. Этапы:
1. Расчленение комплекса работ на отдельные этапы или группы работ, закрепленные за ответственными исполнителями.
2. Выявление и описание каждым исполнителем всех событий и работ, необходимых для выполнения поставленных перед ними целей (перечень событий и работ).
3. Определение времени выполнения каждой работы в сети на основе системы оценок.
4. Расчеты параметров сетевого графика.
5. Анализ сетевого графика и его оптимизация.
б) Стадия оперативного управления ходом работ при помощи сетевого графика.
