Планирование – неотъемлемая составляющая реализации проекта. Ключевым моментом планирования становится создание календарного плана или, как еще иногда говорят, календарного графика. Календарный план помогает соблюсти требования проектной работы и четко представить, какие действия будут выполняться и за какой срок.
В статье представлены параметры календарного плана, технологии и методы создания, программы в помощь менеджерам и исполнителям проектов. Приведен список документов, обеспечивающих планирование.
Сущность и задачи календарного планирования
Для начала стоит дать определение календарному планированию проекта. Календарное планирование представляет собой объединение документированных решений, которые отвечают на вопросы: для чего, как, когда и кем будет реализован проект. Календарный план – это результат планирования, его материальное подтверждение, представленное в виде комплексной схемы. Схема проверяется и утверждается с руководством компании.
Когда создается календарный план, решаются обязательные и прикладные задачи. В ходе планирования необходимо:
Календарный план 1 часть
- Уточнить предназначение и целевую аудиторию проекта. Разобраться в деталях.
- Разъяснить детали заказчику.
- Согласовать график с теми, кто участвует в проекте и с заказчиком.
- Установить количество работы и ее состав.
- Привлечь и рационально распределить ресурсы, как человеческие, так и материально-технические.
- Составить бюджет, выявить затраты.
- Назначить ответственных за выполнение плана, разделить обязанности.
- Установить сроки выполнения проекта и отдельных пунктов плана.
Календарный план представлен либо в виде сложной схемы, либо в виде простого списка работ и сроков выполнения.
За то, как продвигается проект, несет ответственность менеджер проекта. Он же назначается руководителем по календарному плану. Менеджеру подчиняются исполнители, которые отвечают за отдельные пункты плана и предоставляют отчеты по работе. В случае, если возникают нестыковки в ходе работы, руководитель обязан выяснить их причины и скорректировать план. Для решения глобальных задач планирования проводятся совещания, на которых решается судьба отдельных этапов и целого проекта.
Все участники должны быть осведомлены о роли, которую выполняют. Их необходимо обеспечить требуемыми документами, рабочим местом, качественными инструментами и материалами для осуществления деятельности.
Календарное планирование используется для упорядочения действий и повышения производительности. План помогает увидеть расширенное и точное расписание проекта.
Параметры календарного плана
Главные параметры календарного графика:
- старт и финиш работы
- длительность работы
- ресурсная база
Дата начала проекта
Старт и финиш работы. Ранний старт – официальное начало работы. Поздний финиш – дата, на которую назначено завершение работы. Кроме этого, существует еще позднее начало и раннее завершение. Промежуток между первоначальными датами и закрывающими датами называется резервом времени.
Как правило, продолжительность работ остается неизменной, поэтому резерв времени между ранним и поздним стартом и ранним и поздним финишем будет одинаковым.
Длительность работы. Зависит от числа исполнителей и их трудозатрат, от объема работы, требований заказчиков и других факторов. Критическая продолжительность – минимум, за который необходимо выполнить основную часть работы или даже весь проект.
Если сложить ранний старт/поздний старт и продолжительность работы, то на выходе получим ранний финиш/поздний финиш.
Ресурсы. Ограничения в ресурсах учитываются тогда, когда установлены даты разработки проектов. После выявления потребностей для всех видов работ проекта вычисляется необходимое количество ресурсов каждого из них. На основе этого строится график уровней ресурсов, данные которого сравниваются с уже имеющимся объемом ресурсов. Если потребности превышают ресурсную базу, то возможно изменение времени в календарном плане для того, чтобы их покрыть.
Основы создания календарного плана
Для того, чтобы реализовать календарный план, нужно разобраться в методиках и технологии его создания, а также изучить инструменты для удобного планирования.
Технология
Проект – это единое целое. Для удобства его разбивают на взаимосвязанные крупные блоки. Затем эти блоки дробятся на более мелкие единицы и этапы для упрощения работы над проектом. Данный подход помогает повысить эффективность деятельности и избежать ошибок, которые можно просмотреть, если не приступать к работе комплексно и детально.
Этапы реализации проекта связаны с параметрами работы и включают в себя:
- Составление списка работ, которые необходимо выполнить для реализации проекта.
- Расчет продолжительности, последовательности работ и степень реализации проекта.
- Выявление доступности человеческих, материальных, информационных и других ресурсов.
- Выявление внешних ограничений. Они могут быть сезонными, ресурсными, связанными со временем выполнения и т.д. Главное ограничение – это срок завершения проекта.
- Поиск рисков. Для этого существует специальная формула: может произойти риск (который возможен), потому что (причина) это приведет к последствиям.
- Разработка плана реагирования на риски и угрозы. Делается это с помощью стратегий реагирования. Их две: пассивная и активная. Первая предполагает создание денежного резерва под выявленные риски, а вторая направлена на минимизацию рисков путем включения в план новых работ.
Важно помнить, календарный план – это модель реализации проекта, которую воплощают в жизнь постепенно. Работа над новым этапом начинается только тогда, когда закончена реализация предыдущего. Эта модель не является полностью статичной, потому что планирование может быть скорректировано и пересмотрено.
Методы
Для создания планов различного типа или для разработки отдельных частей плана используются различные методы. Вот наиболее популярные:
- Диаграмма Ганта – столбчатая гистограмма, созданная для иллюстрации графика работ.
- Сетевой график – комплексная модель отображения последовательности работ проекта.
- Объемно-календарный график – метод, который позволяет представить объем и количество работ, ожидающих выполнения.
- Цикловой график – метод, помощью которого измеряют продолжительность отдельных этапов и всего проекта целиком.
Метод выбирается руководителем в зависимости от экономических составляющих. Влияет этап работы, тип производства, ресурсы, имеющиеся в наличии и т.д. Эти методы можно применять и комплексно, что позволяет добиться большей наглядности и точности календарного плана.
Все методы, представленные выше, легко создаются в инструментах Microsoft Office, Excel, либо в других современных программах-планировщиках и органайзерах.
Программы-планировщики
Значительно упростить составление плана и расчет его параметров помогут программы-планировщики. Они эффективны и относительно просты в использовании. На рынке электронной продукции их множество. Вот лишь некоторые:
-
LeaderTask – программа, с помощью которой можно составить план для организации любого типа и на неограниченный срок. Проста в использовании, несмотря на обширный функционал. Походит и для индивидуальных проектов. Когда разрабатываются групповые планы, программа должна быть установлена на компьютерах у всех сотрудников. Это требуется для распределения задач, корректировки планов, создания отчетов, согласования и т.д.
MS Project
Представленные инструменты используются в менеджменте для создания и реализации проектов. Они многозадачны, функциональны, мобильны и работают на разных платформах.
Нормативная база календарного графика
Главный документ при планировании – сам календарный график С его помощью контролируются все процессы проектирования. Календарный график становится основой для сводного плана. Сводный план включает в себя:
- Графики отдельных частей работ. Каждый исполнитель должен иметь их на руках.
- Графики по пакетам работ.
- Контракты, договоры с заказчиками.
- Отчеты о финансах, выделенных на воплощение проекта.
- Данные о потребности в ресурсах.
- План организационных мероприятий по воплощению проекта.
- Акты об охране труда.
- Отчеты о расходе ресурсов и материалов.
- Отчеты о ходе работы, предоставляемые каждым сотрудником.
- Нормативы об использовании оборудования.
- При создании некоторых видов проектов, например, при постройке строительных объектов, обязательно нужны документы о технике безопасности.
Календарный план – отличный инструмент в сфере планирования. Используя при его составлении графические методы и современные программы, можно добиться высокой эффективности. Это важно в работе над проектом. Чтобы деятельность была регламентированной и не вызывала нареканий, необходим весь пакет документов. Знание тонкостей в управлении планированием является признаком качественного менеджмента.
Источник: pravodeneg.net
Что такое календарный план проекта?
Для определения времени осуществления мероприятий, направленных на достижение целей проекта, и для установления взаимосвязей между ними по временному параметру с учётом наиболее рисковых событий, составляется календарный план проекта. Календарное планирование заключается в создании и последующем уточнении расписания, которое учитывает состав работ, риски, ограничения. Поскольку календарный план в виде перечня исключительно плановых параметров работ без сравнения с фактическими сроками выполнения утрачивает свой смысл, нередко, вместо календарного плана, применяют название календарного графика.
- Сущность календарного плана
- Параметры календарного плана
- Технология создания календарного плана проекта
- Документальная составляющая календарного графика
Сущность календарного плана
В результате создания календарного плана получается полное проектное расписание, учитывающее длительность работ и ресурсную базу, необходимую для выполнения проекта. Календарное планирование, в целом, включает несколько основных стадий, среди которых:
- планирование проектного содержания и построение структуры декомпозиции работ,
- выстраивание последовательности работ и сетевого графика,
- составление плана сроков, продолжительностей, согласование логических связей работ и отображение их на диаграммах Ганта или в таблицах,
- определение ресурсных потребностей (в персонале, механизмах, материалах и т. д.) и составление плана использования ресурсов,
- расчёт проектных трудозатрат и прочих затрат.
После перехода проекта на стадию практической реализации – исполнения запланированных действий – по календарному плану-графику отслеживается ход выполнения работ, и вносятся корректирующие изменения.
Планирование состава работ предполагает назначение ответственных исполнителей за задачи и сроки. Задачи как статическая категория с их последовательностью переводятся в динамическую категорию состояния работ, которые приводят к результату проекта. Эти приведённые в формат работ задачи сводятся в график и/или таблицу. Задачи выражают суть результатов по критерию выполнения («решены / не решены»). Соответственно, момент начала действия для задач не столь существенен, как срок окончания.
Составляет календарный план, как правило, менеджер проекта, который привлекает для этих целей экспертов в различных областях. Эксперты должны помочь иерархически выстроить полный перечень работ. Затем определяется продолжительность работ и их взаимозависимости. Некоторые работы могут выполняться одновременно (параллельно), а некоторые – только последовательно.
Для наглядности данные взаимосвязи представляются в виде диаграмм Ганта, у которых по одной оси (вертикально) расположен иерархический перечень задач, а по другой оси – календарная шкала. По итогам составления графика должен получиться календарно-ориентированный, структурированный по иерархии план, включающий полный перечень работ.
Ресурсная модель проекта тоже является частью календарного планирования. Учитывается необходимость исполнителей для того или иного этапа работ и степень уникальности их квалификации, наличие сырья и расходных материалов, механизмов и оборудования. Ресурсная база оценивается по характеристикам времени (календарная или суточная занятость), затрат на использование ресурсов, максимальной доступности ресурса в процентах.
Параметры календарного плана
В простейшем виде параметрами календарного плана становятся даты начала и завершения каждой работы, продолжительность, а также необходимые для этих работ ресурсы. Сложные календарные планы насчитывают несколько вариантов начала и завершения работ, их продолжительности и резервов времени. Методика расчёта сетевых моделей даёт возможность рассчитывать лишь ранние и поздние даты. Исходные (базовые) плановые даты и текущие даты нужно выбирать с учётом иных факторов. Основных вариантов выбора три:
- По дате раннего начала. Это максимально ранняя дата, от которой можно начать отсчёт работ. При добавлении к ней параметра продолжительности работ получается дата раннего завершения. Продолжительность работ зависит от числа работающих и суммарной трудоёмкости, от объёма работ и интенсивности их выполнения. По дате раннего начала календарный план создаётся для стимулирования исполнителей, задействованных в проекте.
- По дате позднего завершения. Последняя дата, к которой работа может быть закончена без задержки работ по проекту, вычисляется путём суммирования даты позднего начала и продолжительности. Выбирается для максимального доведения результатов проекта до уровня потребительских потребностей.
- По наиболее вероятному окончанию. Выбирается для сглаживания ресурсов.
В случае различия дат раннего и позднего начала интервал между ними (период, когда работа может начаться), становится резервом времени. В большинстве систем планирования за исходное принимается утверждение, что продолжительность работ останется неизменной, а, значит, разница между поздним и ранним начало и поздним и ранним завершением работ совпадёт. Критической работой (продолжительность которой указывает на продолжительность проекта в целом) становится работа с резервом времени, равным нулю. Соответственно, критической продолжительностью считается минимальное время, необходимое для выполнения всего комплекса работ, а критический путь будет иметь длину критической продолжительности.
Технология создания календарного плана проекта
Поскольку в основе управления проектами лежат параметры содержания работ, ограничений и рисков, составление календарного плана проекта следует рассматривать с учётом этих параметров. Этапы разработки плана ткже будут соответствовать этим параметрам: этап № 1 и № 2 – содержанию работ, этап № 3 и № 4 – ограничениям, этап № 5 – рискам.
- Формирование списка состава работ. Список важен потому, что если сразу все работы представить не получается, возникают ошибки. Чтобы этого не допустить при определении состава операций применяют метод последовательной декомпозиции работ.
- Определение потенциала реализации проекта на основе продолжительности работ и их последовательности, что, в свою очередь, зависит от технологии выполнения. Помимо упомянутого метода последовательной декомпозиции для определения применяют метод экспертной оценки, мозговой штурм и др.
- Установление доступности ресурсов. В проектных процессах задействованы человеческие, материальные, финансовые, информационные и другие ресурсы. Поэтому график работ нужно соотнести с графиком финансирования. Для этого ресурсы дифференцируют – вводят понятие дефицитных ресурсов. К таким относятся уникальные специалисты, специфические материалы и мощности. Фактор доступности напрямую отражается на последовательности и длительности работ.
- Определение внешних ограничений. Самые распространённые ограничения – по сезонности, по поставкам материалов и оборудования. В качестве примера ограничения по внешним событиям можно назвать срок завершения этапа, приуроченный к национальному празднику. Такие события включаются в проект в статусе вехи.
- Планирование реакции на риски. Для основных угроз из числа рисков проекта необходимо разработать план реагирования, который тоже влияет на календарный план.
Подобная этапность соответствует общей логике разработки календарного плана, обуславливающей следующую смысловую последовательность:
- Шаг 1. Определение состава работ.
- Шаг 2. Оценка продолжительности работ (трудозатрат).
- Шаг 3. Выявление внешних ограничений и вех.
- Шаг 4. Выстраивание последовательности работ и календарного плана.
- Шаг 5. Пересчёт и уточнение календарного плана на основании ресурсных ограничений.
- Шаг 6. Учёт рисков.
Поскольку существуют две противоположные стратегии реагирования – активная и пассивная – они тоже находят отражение в календарном плане. Так активное реагирование предполагает включение в план дополнительных работ, которые направлены на минимизацию рисков, а это, в свою очередь, влияет и на сроки выполнения связанных работ. Если рассмотреть включение этого учётного параметра на примере выведения на рынок новой услуги, то в случае обнаружения угрозы невостребованности услуги, для минимизации потерь проводят дополнительное исследование. Это исследование как отдельная работа включается в план и меняет его. Пассивное реагирование тоже оказывает опосредованное влияние на план, поскольку предполагает создание дополнительных финансовых резервов под обнаруженные риски.
Документальная составляющая календарного графика
Чтобы определить окончательные расчётные сроки операций, входящих в состав проекта, и его общую продолжительность необходимо осуществить заключительное согласование и утверждение документа календарного плана. Согласование с участниками проекта уточняют степень детализации графика, которая должна быть достаточной, но не избыточной. Другими словами, если за смежные операции ответственность несёт тот же ресурс, то необходимости в дальнейшем делении вышестоящей работы нет. Если выделенная в самостоятельную работу задача должна быть передана в исполнение другому ответственному лицу, то процесс разделения пока нельзя назвать завершённым.
В ходе предварительной подготовки календарного плана создаётся целый ряд промежуточных документов, включающий планы вех, сетевые модели, ИСР и другие. Сам же календарный план становится не только документом планирования, но и документом контроля исполнения. В полном виде документация по пакету календарного графика проекта включает:
- Сводный (комплексный) календарный план.
- Детальные календарные графики для каждого исполнителя.
- Детальные графики по пакетам работ.
- План заключения контрактов.
- Информация о потребностях в ресурсах.
- Мероприятия организационно-технологического характера по реализации.
- План контролирования хода выполнения работ.
Таким образом, календарный проектный план функционально нужен для:
- предписания по выполнению конкретных действий,
- мониторингового ориентира и документа для поведения контрольных мероприятий,
- основания для решений по изменению хода проекта.
С помощью программ по управлению проектами (например, Microsoft Project) можно создавать электронную форму план-графика в виде диаграммы Ганта или табличной формы. «Шапка» план-графика в табличной форме может состоять из колонок «Работы», «Сроки» (с разделением по колонкам на сроки начала и окончания работ), «Ответственные исполнители», «Результат», «Факт реализации». Нередко в отдельных колонках все работы нумеруют, и для каждой из них оставляют ячейку комментария.
На практике с составлением расписания управление проектным планированием не заканчивается, поскольку корректировка бюджета и изменение зависимого от него плана-графика предполагает прохождение нескольких итераций.
Окончательный план собирается в сводный комплексный документ после разработки организационной структуры, планирования поставок, оценивания рисков.
Отзывы, комментарии и обсуждения
Источник: finswin.com
7.2 Календарный план разработки программного продукта
Для оптимизации работ и более эффективного использования времени составим календарный план выполнения работ по созданию программы для распределения нагрузок по элементам устройств тяжелого машиностроения.
Таблица 1 – Календарный план создания программного продукта
Наименование этапов выполнения работ
Количество часов выполнения
Знакомство с проблемой и определение путей повышения надежности
Разработка информационной структуры
Разработка схемы алгоритма
Разработка и программирование
Подготовка документации к задаче
Используя календарный план выполнения работ, рассчитаем суммарную трудоемкость.

(39)

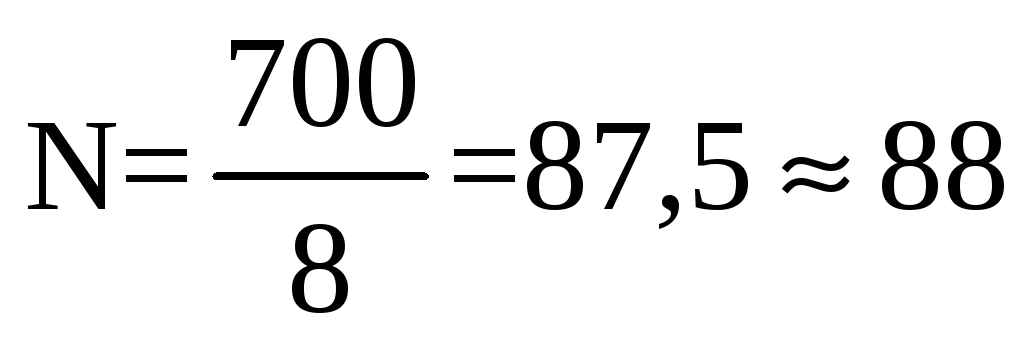

Учтем что трудовой день составляет 8 часов и рассчитаем количество рабочих дней N:
(40)
Определим количество рабочих недель учитывая выходные дни. Если одна рабочая неделя составляет 5 дней то количество рабочих недель равно N1:
7.2.1 Расчет трудоемкости создания программного продукта. Одним из обоснованных методов оценки трудоемкости и сроков создания программного продукта является метод на основе системы моделей с различной точностью оценки. За единицу нормирования принято число исходных команд программного изделия.
Под исходной командой понимается физически представимая строка на бланке программы, на экране дисплея, на распечатке программы. Нормирование труда программистов на базе исходной команды представляется более предпочтительным по сравнению с использованием понятия машинной команды, так как последняя не является непосредственным результатом труда программиста.
Таким образом в качестве основного фактора, определяющего трудоемкость и длительность разработки программы принимаем размер исходного текста записи алгоритмов и данных.
Для быстрой приближенной оценки трудоемкости и длительности разра-
ботки программного изделия может использоваться базовая модель. Оцениваемая размер программного продукта — 1.5 тысяч базовых команд.
Согласно литературе /10/ трудоемкость разработки:
, (42)
где nт.и.к. — число тысяч исходных команд.
.
Продолжительность разработки программного продукта:
, (43)
(44)
7.3 Технико-экономические показатели программы
На рынке программного обеспечения разработка программ для моделирования элементов в тяжелом машиностроении является новой, но малопрогрессирующей в развитии, что обуславливает низкую конкуренцию в России в данной области. Вместе с тем не всегда предлагается именно то специализированное программное обеспечение, которое необходимо для решения конкретных задач. Поэтому, в дипломном проекте разработана программа для моделирования нагрузок элементов с точки зрения векторной энергетики, поскольку само научное направление векторного энергетического анализа является еще совсем молодым направлением в науке.
Ниже приведены приблизительные функциональные и технические характеристики создаваемого программного продукта:
— поддержка таких операционных систем Windows 95/98 (оригинальная или второе издание) / Me (Millennium Edition) /2000/ (допускается также NT4 с сервис-пакетами 5 или 6а);
— программный продукт запускается из под Matlab 6;
— имеется поддержка работы в сети;
— поддержка текстовых данных и возможность открытого кода данных;
— гибкая настройка интерфейса;
— возможность обновления программного продукта у дилера.
При подробном рассмотрении и анализе функциональных и технических характеристик программного продукта можно выявить следующий основной недостаток, такой как запуск программного продукта из под среды программирования Matlab версии 6.0 или выше, который в свою очередь сам является дорогостоящим программным обеспечением, если необходима поддержка открытого кода.
Несмотря на это важным достоинством разрабатываемой программы является совместимость с большинством операционных систем и поддержка современных сетевых технологий.
В экономическом отношении одним важнейших и весомых задач является вопрос формирование цены на программный продукт.
Процесс физического старения и износа у программного продукта достаточно мал и моральное устаревание тоже маловероятно, в связи с его постоянным обновлением. Основные затраты приходятся на его разработку.
Цена, как правило, устанавливается на единицу продукции, то есть на ком-
пакт диск с записанным на нем программным продуктом. Цена складывается, во-первых, из себестоимости производства и из прибыли:
(45)
где Ц — цена изделия, руб.;
С — себестоимость единицы продукции, руб.;
Пн — нормативная прибыль, руб.
Цена на программный продукт, являясь долей дополнительной прибыли потребителей, зависит от объема продаж (v) и размера экономии на издержках производства при использовании продукта (c):
(46)
Причем коэффициент а изменяется в пределах от 0 до 1: если спрос выше предложения, то а близко к 1, если спрос ниже предложения, то а стремится к 0.
В свою очередь, функция f(v, c) выражает валовую дополнительную прибыль потребителей.
Лимитная цена складывается из себестоимости и нормальной прибыли:
(47)
где Цл — лимитная цен
С — себестоимость продукта;
НП — нормативная прибыль.
Источник: studfile.net
